Aktualności

2011
marzec04

Zmiany w organizacji ruchu na Maślicach

W nocy z 5 na 6 marca 2011 r. (z soboty na niedzielę) planowane jest wdrożenie zmian w organizacji ruchu na skrzyżowaniu ulic Królewiecka/Pilczycka. Szczególnym utrudnieniem będzie ograniczenie wyjazdu z osiedla Maślice w kierunku centrum. Przepraszamy za utrudnienia.

Ulica Pilczycka zostanie połówkowo zamknięta od skrzyżowania z Królewiecką w kierunku północnym. Niemożliwy będzie wyjazd z ulicy Maślickiej w kierunku centrum, objazd - ulicą Maślicką w przeciwną stronę, do skrzyżowania Maślicka/Królewiecka. Objazd dla autobusów MPK został wytyczony ulicami Maślicką i Warmińską do Królewieckiej. Wjazd od centrum w zwężoną do połowy ul. Maślicką bez zmian.

Na ul. Królewieckiej nastąpi przełożenie ruchu dwukierunkowego z istniejącej północnej jezdni ul. Królewieckiej na nowo wykonaną jezdnię południową (tzw. "przewiązka" na wysokości posesji Królewiecka 5).

Schematyczny zarys zmian naniesiony na zdjęcie satelitarne. Na czerwono objazd dla samochodów, na żółto dla autobusów komunikacji zbiorowej.

2010
listopad10

Rozpoczęły się prace na spornym gruncie

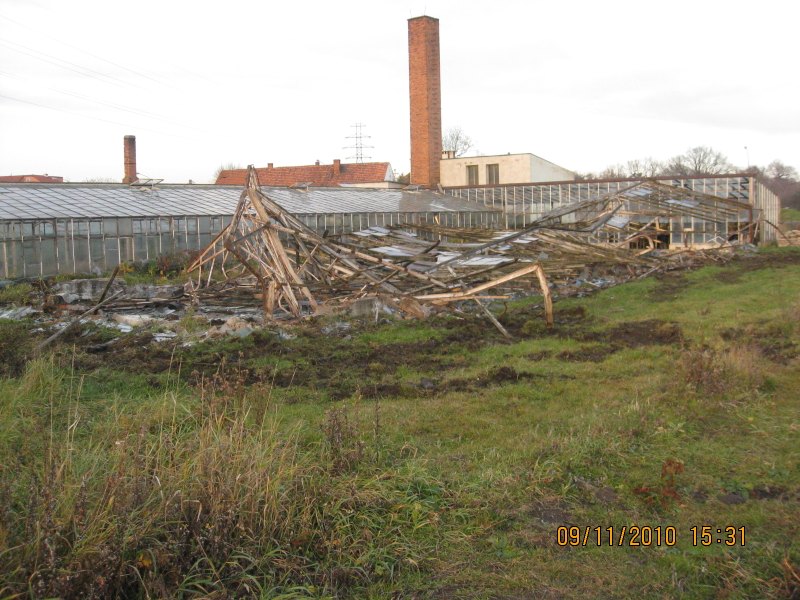

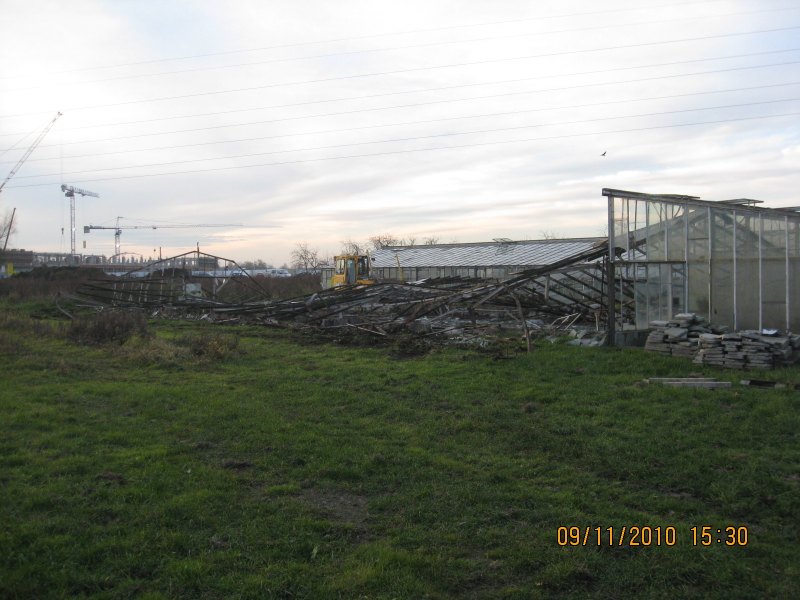

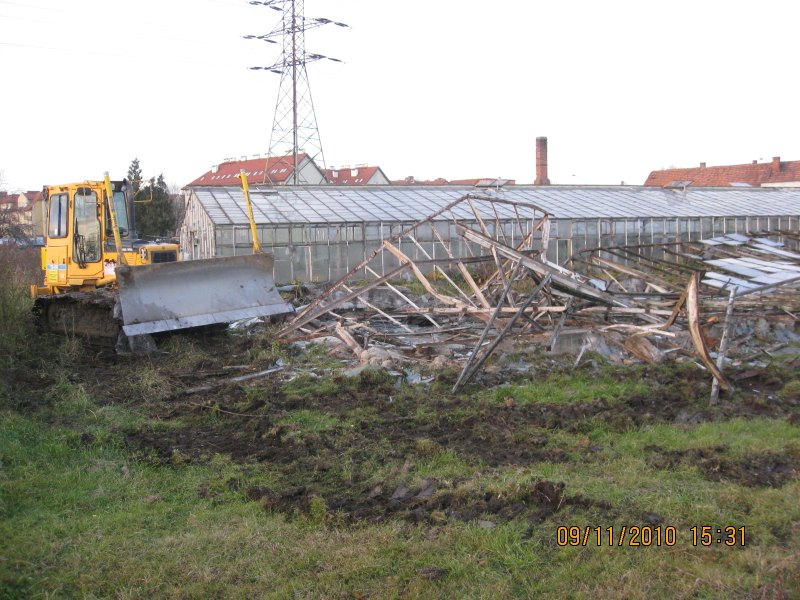

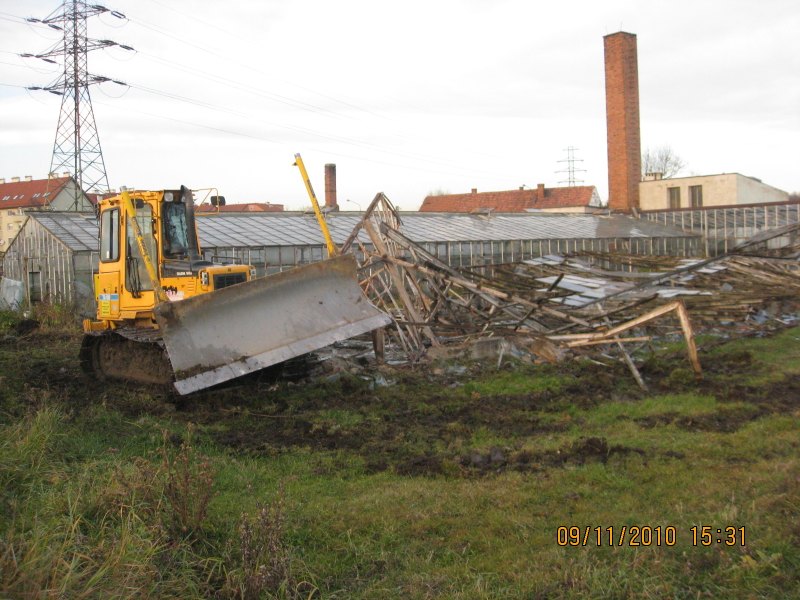

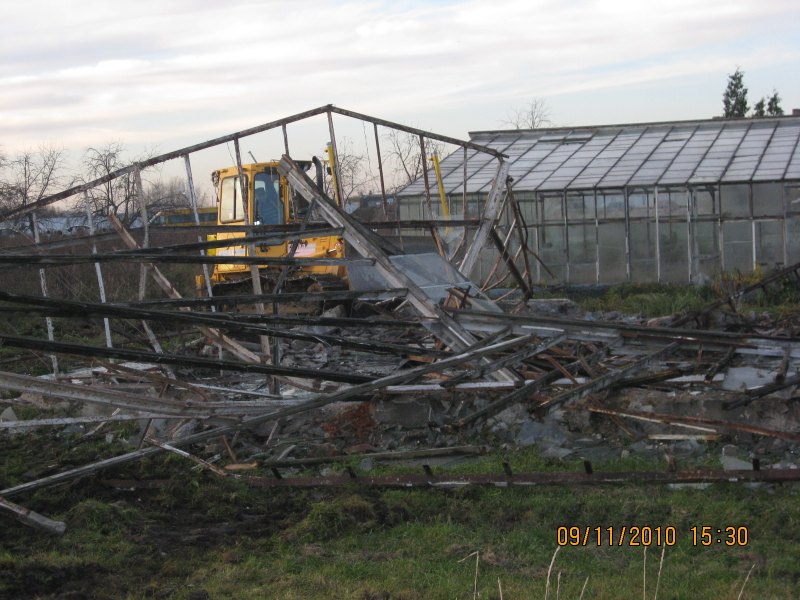

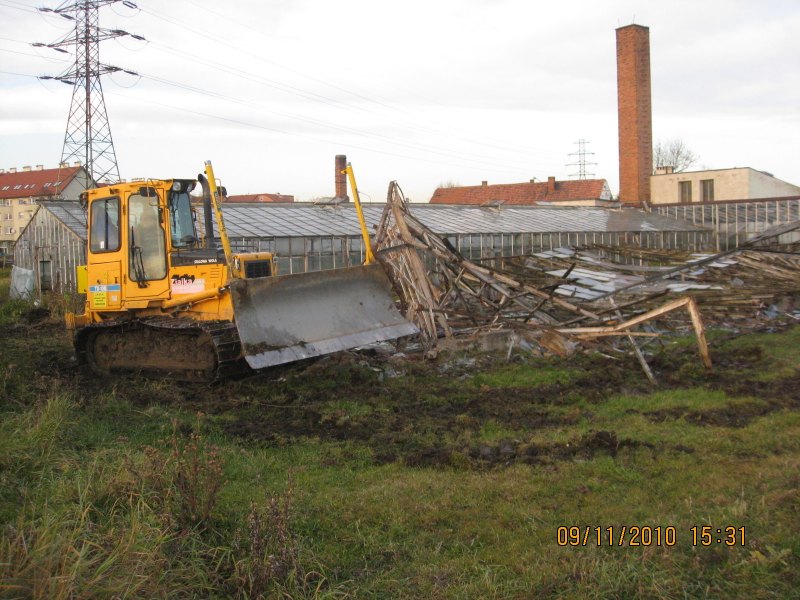

W związku z przebudową ulicy Królewieckiej i zagospodarowaniem terenu po północnej stronie powstającego stadionu na przejętym 9 listopada 2010 roku terenie przy ul. Pilczyckiej rozpoczęły się prace budowlane. Trwa rozbiórka szklarni.

2008
grudzień12

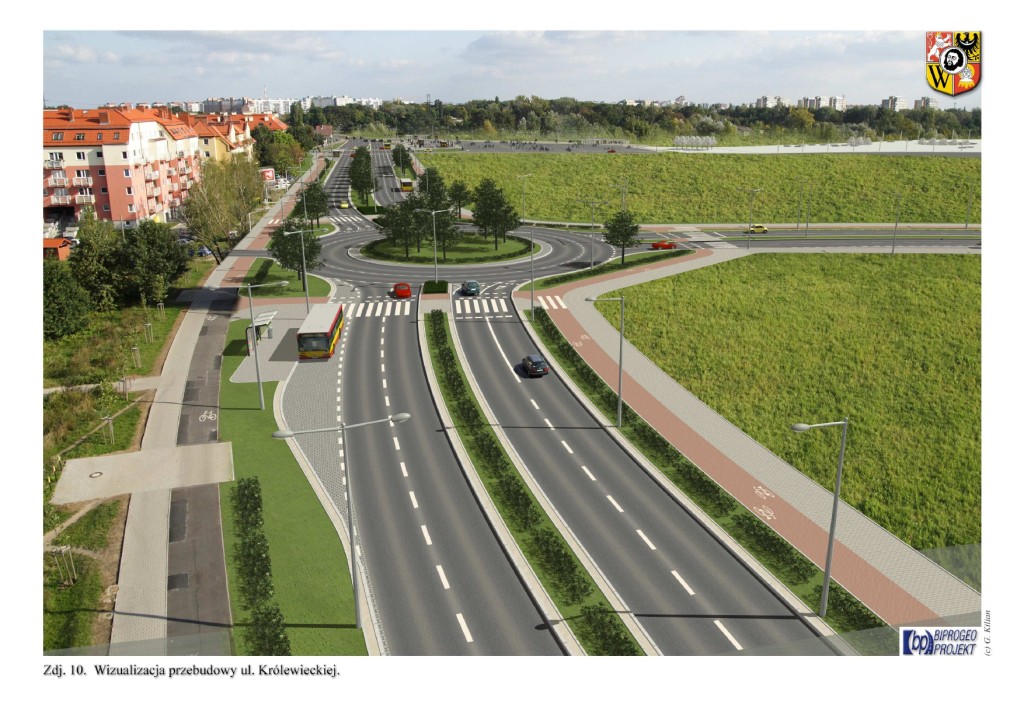

Wizualizacje

Nazwa zadania inwestycyjnego:

Budowa skrzyżowania ul. Drzymały z ul. Królewiecką

Tryb:

zaprojektuj i wybuduj

Prace przygotowawcze (koncepcja, PFU, decyzja środowiskowa, decyzja lokalizacyjna):

ogłoszenie przetargu: I kw. 2008

otwarcie ofert: II kw. 2008

rozpoczęcie realizacji: II kw. 2008

czas na realizację [miesięcy]: 5

koniec realizacji: IV kw. 2008

Realizacja (relizacja projektu, robót budowlanych):

ogłoszenie przetargu: I kw. 2009

otwarcie ofert: II kw. 2009

rozpoczęcie projektowania: III kw. 2009

rozpoczęcie realizacji: II kw. 2010

czas na realizację robót budowlanych [miesięcy]: 12

koniec realizacji robót budowlanych: II kw. 2011

Wartość brutto ogółem [wg. umowy z wykonawcą]:

23 954 027,78

Propozycja dofinansowania ze środków zewnętrznych:

RPO


Podane terminy i kwoty, w niektórych przypadkach mogą być korygowane.
